"재건축이랑 재개발이 다른 건가요?" 부동산 공부를 시작한 분들이 가장 많이 헷갈려하시는 개념입니다. 실제로 투자했다가 재건축이 아닌 재개발인지 몰라 예상치 못한 규제를 받는 경우도 있습니다. 이 글에서 재건축과 재개발의 핵심 차이·절차·투자 시 주의사항을 완전히 정리합니다.

📌 이 글의 핵심 결론
재건축: 아파트 등 건물만 노후 / 토지는 주민 소유 / 안전진단 필수
재개발: 건물+기반시설 모두 열악 / 단독·다가구 밀집 지역 / 광범위한 정비
가장 큰 차이: 재건축은 '내 땅에 새 건물' / 재개발은 '지역 전체를 새로 만들기'
투자 시 핵심: 재건축은 안전진단·초과이익환수 / 재개발은 조합원 지위 양도
소요 기간: 둘 다 평균 10~15년 이상 — 장기 투자 관점 필수
→ 투자 전 사업 단계·관리처분계획 반드시 확인하세요.
📋 목차
1. 재건축·재개발이란? — 비유로 이해하기
2. 재건축 vs 재개발 완전 비교 — 핵심 차이
3. 재건축 절차 8단계 완전 정리
4. 재개발 절차 8단계 완전 정리
5. 재건축 투자 핵심 — 안전진단·초과이익환수
6. 재개발 투자 핵심 — 조합원 지위·비례율
7. 재건축·재개발 공통 주의사항
8. 투자 단계별 리스크 정리
9. 자주 묻는 질문 Q&A
10. 공신력 있는 출처 & 함께 읽으면 좋은 글
1. 재건축·재개발이란? — 비유로 이해하기
재건축과 재개발은 둘 다 노후화된 주거 환경을 새롭게 정비하는 사업입니다. 하지만 대상과 방식이 크게 다릅니다.

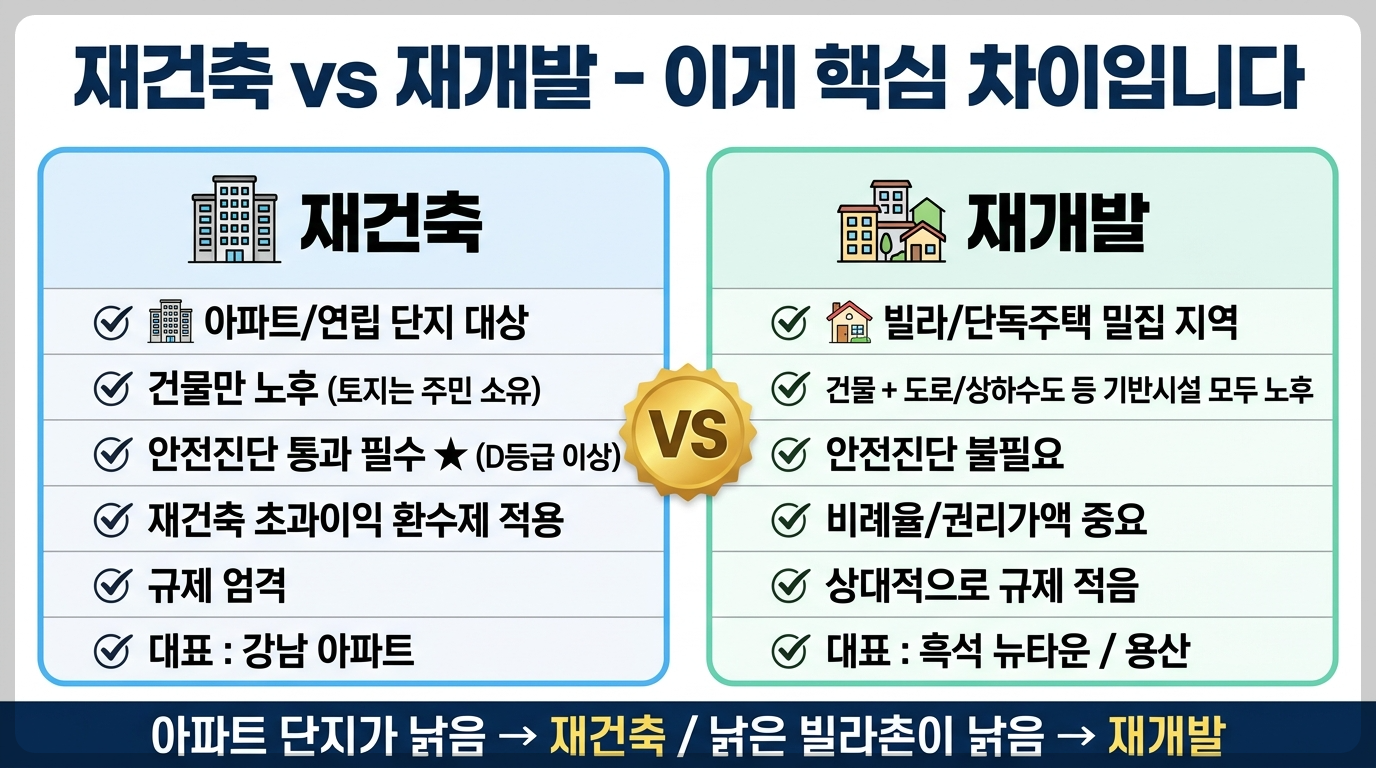

| 🏢 재건축 비유 | 🏘️ 재개발 비유 |
| 멀쩡한 땅에 낡은 건물만 허물고 새 건물을 짓는 것 → 아파트 단지 내부 문제 토지는 이미 주민 소유 |
건물도 낡고 도로·상하수도까지 동네 전체를 새로 만드는 것 → 지역 기반시설 포함 전면 정비 단독·다가구 밀집 지역 대상 |
📌 가장 쉬운 구분법
아파트 단지가 낡았다 → 재건축
오래된 빌라·단독주택 동네가 낡았다 → 재개발
강남 은마아파트 → 재건축 / 흑석뉴타운·용산 → 재개발
→ 대상 주택 유형으로 구분하면 가장 쉽습니다.
2. 재건축 vs 재개발 완전 비교 — 핵심 차이

| 비교 항목 | 재건축 | 재개발 |
| 대상 지역 | 아파트·연립 등 공동주택 단지 | 단독·다가구·빌라 밀집 지역 |
| 노후 대상 | 건물만 노후 | 건물+도로·상하수도 등 기반시설 |
| 토지 소유 | 주민이 이미 소유 | 토지 매수 후 개발 (수용) |
| 안전진단 | 필수 — 안전진단 통과해야 진행 | 불필요 (기반시설 노후 기준) |
| 사업 주체 | 조합 (토지·건물 소유자) | 조합 (토지 소유자·세입자) |
| 대표 세금 | 재건축 초과이익환수세 | 일반 양도세 (중과 가능) |
| 규제 강도 | 강함 (초과이익환수·안전진단) | 보통 |
| 대표 지역 | 강남·목동·여의도 아파트 | 용산·흑석·성수 뉴타운 |
| 소요 기간 | 평균 10~20년 | 평균 10~15년 |
💡 가장 중요한 차이 2가지
안전진단: 재건축만 필요 — 통과 못 하면 사업 자체가 불가
초과이익환수: 재건축만 적용 — 이익이 크면 세금으로 환수
→ 재건축은 규제가 더 많고 복잡 / 재개발은 지역 기반시설이 관건

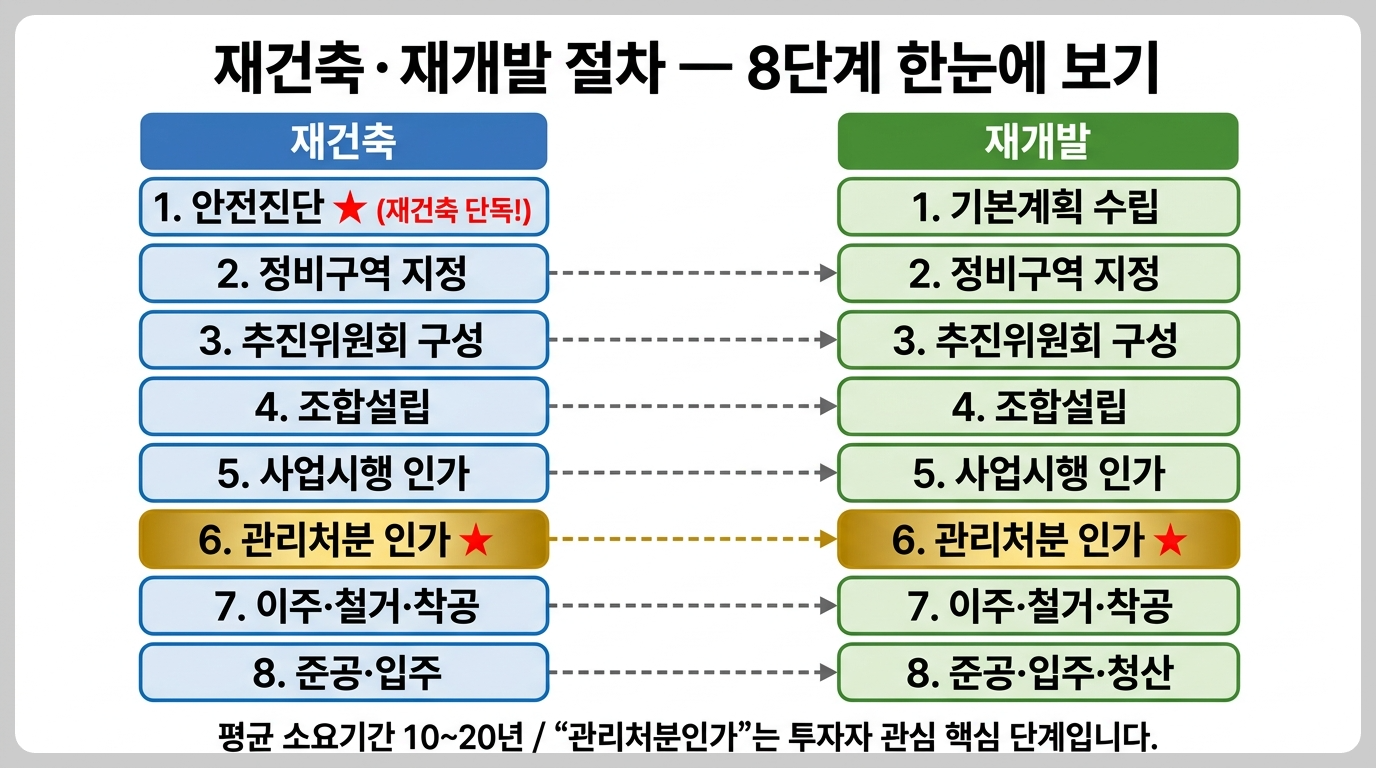

3. 재건축 절차 8단계 완전 정리
재건축 사업은 평균 10~20년이 걸리는 장기 프로젝트입니다. 어느 단계인지 확인하는 것이 투자의 핵심입니다.

| 1단계 | 안전진단 | D등급 이상이어야 사업 가능 정밀안전진단·적정성 검토 포함 |
| 2단계 | 정비구역 지정 | 시·도지사가 정비구역으로 지정 주민 동의·지자체 심의 필요 |
| 3단계 | 추진위원회 구성 | 주민 과반 동의로 추진위 설립 사업 추진 주체 형성 |
| 4단계 | 조합 설립 | 주민 3/4 이상 동의 필요 조합 설립인가 신청 |
| 5단계 | 사업시행인가 | 설계·사업계획 승인 건축심의 포함 |
| 6단계 | 관리처분계획인가 | 각 조합원 분양 권리 확정 투자자가 가장 주목하는 단계 |
| 7단계 | 이주·철거·착공 | 세입자 이주 → 기존 건물 철거 공사 시작 |
| 8단계 | 준공·입주 | 공사 완료 후 입주 조합 청산으로 사업 종료 |
📌 투자자가 주목해야 할 단계
관리처분계획인가: 조합원 권리가 확정되는 핵심 단계
이 단계 이후 구매 = 프리미엄 높지만 리스크 낮음
초기(추진위 단계) 구매 = 프리미엄 낮지만 사업 무산 리스크 높음
→ 사업 단계가 빠를수록 저렴하지만 리스크도 큽니다.
4. 재개발 절차 8단계 완전 정리
| 1단계 | 정비기본계획 수립 | 시·도에서 정비기본계획 수립 어느 지역을 정비할지 결정 |
| 2단계 | 정비구역 지정 | 안전진단 없이 기반시설 노후 기준 지자체가 구역 지정 |
| 3단계 | 추진위원회 구성 | 주민 과반 동의로 추진위 설립 |
| 4단계 | 조합 설립 | 토지 등 소유자 3/4 이상 동의 조합 설립인가 |
| 5단계 | 사업시행인가 | 종전 자산 감정평가 건축 계획 수립·심의 |
| 6단계 | 관리처분계획인가 | 조합원별 권리·분양 확정 재건축과 동일하게 핵심 단계 |
| 7단계 | 이주·철거·착공 | 세입자 이주 → 구역 내 건물 전체 철거 도로·기반시설도 새로 조성 |
| 8단계 | 준공·입주·청산 | 완공 후 입주 조합 청산으로 종료 |
5. 재건축 투자 핵심 — 안전진단·초과이익환수
재건축 투자에서 반드시 알아야 할 두 가지 핵심 제도입니다.
① 안전진단 — 재건축의 관문
| 항목 | 내용 |
| 목적 | 건물의 구조 안전성·노후도 평가 재건축 가능 여부 판단 |
| 등급 기준 | A~E 등급 / D·E 등급이어야 재건축 가능 C등급은 조건부 가능 |
| 주요 평가 | 구조 안전성·건축 마감·주거환경·비용 분석 |
| 통과 못 하면 | 재건축 사업 전체 중단 투자금 회수 어려움 |
② 재건축 초과이익환수제 — 가장 중요한 세금
| 항목 | 내용 |
| 개념 | 재건축으로 발생한 이익 중 일정 초과분을 국가가 환수하는 제도 |
| 적용 기준 | 1인당 평균 이익이 3,000만원 초과 시 적용 초과 금액 구간별 10~50% 부과 |
| 계산 방법 | 준공 후 주택 가격 − 개시 시점 가격 − 비용 = 초과이익 / 여기서 일부 환수 |
| 납부 시기 | 준공 후 납부 금액이 클 경우 분할 납부 가능 |
| 투자 영향 | 기대 수익 상당 부분 환수 가능 사전 세금 시뮬레이션 필수 |
⚠️ 재건축 초과이익환수 — 투자 전 반드시 시뮬레이션
기대 수익이 크면 환수세도 커짐 — 세후 수익률 계산 필수
세율 최대 50%까지 적용 가능
→ 재건축 투자 전 세무사와 초과이익환수 시뮬레이션 먼저 받으세요.
6. 재개발 투자 핵심 — 조합원 지위·비례율
① 조합원 지위 양도 — 투자 시 핵심
| 항목 | 내용 |
| 조합원 지위란 | 구역 내 토지·건물 소유자가 조합원이 되는 것 조합원이어야 새 아파트를 분양받을 수 있음 |
| 투기과열지구 | 투기과열지구 내 재개발 구역 조합원 지위 양도 제한 |
| 실수요 예외 | 실수요자는 일부 예외 인정 세부 조건 반드시 확인 |
| 매수 시 주의 | 조합원 지위 양도 가능 구역인지 먼저 확인 불가 구역은 투자 가치 제한 |
② 비례율 — 재개발 수익성의 핵심
| 비례율 = 총 분양 수입 ÷ 종전 자산 총액 × 100 비례율 100% 이상: 수익 사업 → 조합원 유리 비례율 100% 미만: 손실 가능 → 추가 분담금 발생 → 비례율이 높을수록 조합원에게 유리한 사업 |
📌 권리가액 계산
권리가액 = 종전 자산 감정가 × 비례율
예: 종전 자산 2억 / 비례율 110% → 권리가액 2억 2,000만원
권리가액 > 분양가: 환급 / 권리가액 < 분양가: 추가 분담금 납부
→ 비례율·감정가·분양가 세 가지를 종합해야 실제 수익 계산 가능
7. 재건축·재개발 공통 주의사항
| 주의사항 | 내용 | |
| ⚠️ | 사업 장기화·무산 위험 | 평균 10~20년 소요 — 중간 무산 사례도 많음 주민 갈등·경기 침체 시 사업 지연·중단 가능 |
| ⚠️ | 이주·철거 기간 공백 | 사업 중 거주 불가 — 이주비 지원되지만 임시 주거 필요 이주비·임대차 비용 사전 계획 필수 |
| ⚠️ | 추가 분담금 리스크 | 사업비 증가 시 예상보다 많은 추가 분담금 발생 사전 분담금 시뮬레이션 필수 |
| ⚠️ | 규제지역 중복 규제 | 조정대상지역·투기과열지구 중복 시 취득세 중과·대출 규제 동시 적용 |
| ⚠️ | 감정평가 불이익 | 보유 물건 감정가가 예상보다 낮을 수 있음 감정가는 시세와 다름 |

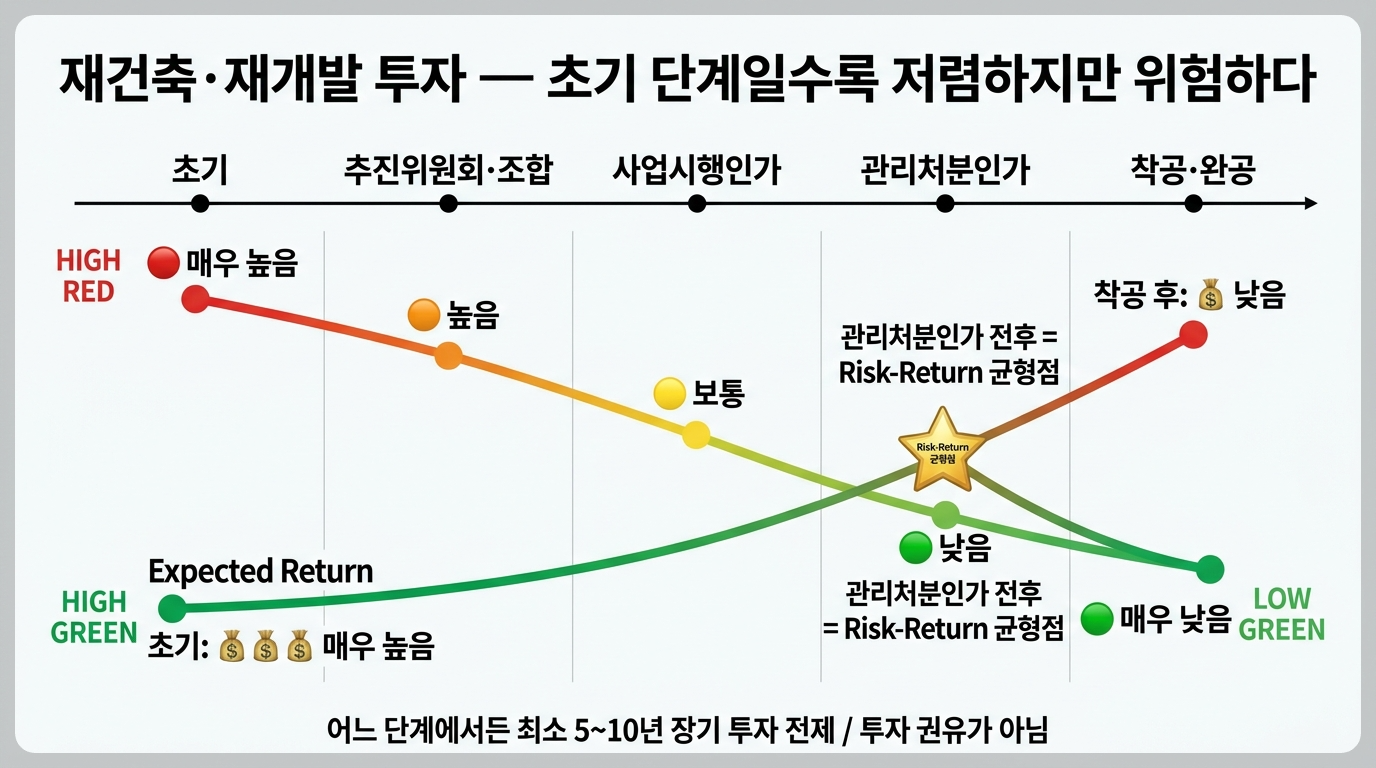

8. 투자 단계별 리스크 정리

| 투자 시점 | 기대 수익 | 리스크 수준 | 특징 |
| 초기 (정비구역 지정 전) | 매우 높음 | 매우 높음 🔴 | 가장 저렴 / 사업 무산 위험 |
| 추진위·조합 설립 | 높음 | 높음 🟠 | 사업 가시화 / 여전히 불확실 |
| 사업시행인가 | 보통 | 보통 🟡 | 사업 구체화 / 분담금 윤곽 |
| 관리처분인가 | 낮음 | 낮음 🟢 | 권리 확정 / 가격 높음 |
| 이주·착공 후 | 매우 낮음 | 매우 낮음 🟢 | 가장 안전 / 수익 제한 |
💡 단계별 투자 원칙
초기 투자: 저렴하지만 사업 무산 위험 높음 — 소액만 접근 권장
관리처분 이후: 안전하지만 이미 프리미엄 많이 오른 상태
어느 단계든 투자 기간이 5~10년 이상임을 전제해야 함.
→ 단기 차익 목적은 부적합 — 장기 보유 관점으로만 접근하세요.
9. 자주 묻는 질문 Q&A
Q. 재건축·재개발 구역에 세입자로 살면 어떻게 되나요?
세입자는 조합원 지위가 없습니다. 사업 진행 시 이주를 요구받으며 이주비 지원을 받을 수 있습니다. 주거이전비·이사비 등 법적 지원을 받을 수 있으므로 조합이나 관할 지자체에 문의하세요.
Q. 재건축 조합원이면 분양권을 팔 수 있나요?
투기과열지구 내 재건축 조합원의 입주권 양도는 원칙적으로 제한됩니다. 단, 일부 예외(1주택자 요건 등)가 있으며 지역·시기에 따라 다릅니다. 투자 전 해당 구역의 양도 가능 여부를 반드시 확인하세요.
Q. 재개발 구역의 빌라를 지금 사도 되나요?
사업 단계·규제 여부·비례율·감정가 등을 종합적으로 검토해야 합니다. 투기과열지구라면 조합원 지위 양도가 제한될 수 있어 투자 의미가 크게 줄어들 수 있습니다. 반드시 전문가 상담 후 결정하세요.
Q. 재건축·재개발 물건의 취득세는 얼마인가요?
일반 주택 취득세와 동일하게 적용됩니다. 단, 규제지역 내 다주택자는 취득세 중과(8~12%)가 적용될 수 있습니다. 조정대상지역 여부와 보유 주택 수를 확인하세요.
Q. 재건축·재개발 중 어떤 게 더 투자하기 좋나요?
일반적으로 재건축이 규제(안전진단·초과이익환수)가 많지만 입지가 좋은 경우 수익성도 높습니다. 재개발은 규제가 상대적으로 적지만 비례율·감정가 리스크가 있습니다. 어느 쪽이 낫다고 단정할 수 없으며 개별 사업장별로 판단해야 합니다.
10. 공신력 있는 출처 & 함께 읽으면 좋은 글
| 기관·사이트 | 활용 내용 | URL·연락처 |
| 국토교통부 ★ | 도시정비사업 정책 안내 | molit.go.kr / 1599-0001 |
| 정비사업 정보몽땅 | 사업장별 정비 현황 조회 | cleanup.go.kr |
| 국세청 홈택스 | 초과이익환수 세금 안내 | hometax.go.kr / 126 |
| 법제처 | 도시및주거환경정비법 원문 | law.go.kr |
📎 함께 읽으면 좋은 글
| 관련 글 제목 | 연관 키워드 |
| 부동산 취득세 계산 방법 및 감면 조건 총정리 | 재건축 취득세 연계 |
| 2026 조정대상지역 총정리 | 규제 현황 | 규제지역 중과 연계 |
| 양도소득세 계산 방법 및 절세 전략 총정리 | 재건축 매도 세금 |
| 종합부동산세 계산 방법 | 2026 기준 | 보유세 부담 연계 |
| 아파트 담보대출 조건 및 한도 계산법 | 재건축 매수 대출 |
⚠️ 본 글은 국토교통부·도시및주거환경정비법 공식 자료를 바탕으로 한 정보성 콘텐츠입니다.
재건축·재개발은 사업 지연·무산 위험이 있으며 투자 원금 손실이 발생할 수 있습니다.
투자 결정 전 반드시 전문가(세무사·공인중개사·변호사) 상담 및 공식 사업 현황을 확인하세요.
